一、施工順序
根據施工導線測設斷面控制樁,并測出施工段河床水下地形圖,劃分網格、實測流速、計算漂距,并試拋、修正拋投參數、計算網格拋石方量、定位船定位、石料質量數量驗收、人工拋投、石駁船離開、按照前面的程序拋石完成,再橫向移位直到拋滿整個橫斷面,定位船向下游移一個斷面,再進行上述的拋石過程。
在一次拋投結束后進行斷面測量,如發現質量不合格要求即進行補拋。
二、施工方法
1、拋石設備選擇
拋石設備主要有定位船和石駁運輸船兩種。
定位船選擇:定位船首先必須符合航區和作業區相應的船級規定,再根據施工條件和施工特點進行選擇。
石駁運輸船選擇:為了確保拋投厚度和坡度的要求,石駁船不宜采用拋投量大的對開和底開駁。
2、定位船定位方式選擇
水下拋石施工采用定位船控制平面位置,定位是否合理直接影響到拋投位置的準確性和拋石厚度的均勻性。定位船定位一般采用以下兩種形式。

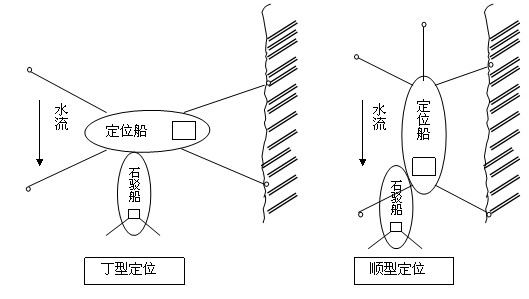

A、丁型定位:丁型定位是定位船船體垂直于水流方向固定,采用“四錨法”固定,在船首用一個領水錨固定,在船體迎水側和背水側均用兩根錨斜拉,靠岸側兩錨固定于岸上。適用于水流較緩情況,一次可靠多艘石駁船進行拋投。
B、順型定位:順型定位是定位船船體平行于水流方向固定,采用“五錨法”固定,在船體前半部和后半部均用兩根錨固定,靠岸側的錨固定于岸上。適用于水流較急情況,船只順流定位較為安全穩定,一次只能征集1~2只石駁船拋石。

3、計算施工網格拋石工程量
水上拋石一般按照拋投網格進行拋投。根據大多數石料船只的長度和寬度劃定拋投施工網格,即在順水流方向20m,垂直水流方向1.5m,平面尺寸20m×1.5m。根據施工網格位置,按設計要求拋石范圍和厚度計算出施工網格 的拋石量。
4、拋投參數確定
塊石在拋投入水沉入江底的過程中,因水流影響,塊石向下游移動,每次拋石前先測定拋石區水深和漂距,用測桿或重錘測水深,漂距可按以下經驗公式估算:
S=0.8VH/W1/6
式中:S--塊石水平落距
V--施工時拋石部位水面流速(m/s)
H--施工時相應水深
W--塊石重量
根據測出漂距和方向,在調整定位船只。
5、定位
網格拋投法施工,先拋上游最外側的網格,定位船采用先粗定位再精確定位方式,參照拋石區域外邊線浮標,將定位船駛到拋石網格的上游處,將外錨拋于拋石區外江中,內錨固定于岸。根據測定的漂距和網格位置,計算確定定位船的位置,讓石駁船拋石準確落在指定的網格內。把全站儀架設在岸上測量控制樁,通過絞動纜繩使定位船上下和橫向精確定位,然后橫斷面插標志桿,岸上兩根、定位船上一根。當定位船需橫向移位時,在定位船船頭和船尾各向岸上拉一根測繩,以控制定位船在斷面上橫向移位,同時通過橫向標志桿控制定位船的上下移位。
6、拋石
拋投前應清除拋填區域內出露的雜草或其它飄浮物。拋石船到達拋石區后,靠近定位船,平行于水流方向征集定位船上,準確測量距離,為了保證船只停泊位置準確,防止水流沖擊,在適當部位分別斜拋幾處地錨,確保拋投位置準確。
塊石拋投,按照從江中往岸邊,從上游往下游的順序進行,保證塊石到位的準確性、均勻性和密實性。防止漏拋、重復拋填和區域外拋填。塊石拋投采用人工拋投,考慮到拋石工人在操作過程中的安全距離和拋投的均勻性,在石駁船兩側每1.0~1.5m配置一名拋石員進行拋投,在施工過程中根據兩側網格拋投量大小對兩側人員進行調整。石駁船不能采用兩側拋投時,改用單邊拋投。
7、移位
每塊施工網格拋滿后,定位船往岸邊橫向移位拋投下一塊施工網格,靠近岸邊移位時,需拋投定位船占據的位置,由于定位船內錨的阻攔,石駁船又不能征集在定位船內側進行拋投,因此石駁船征集在定位船尾部進行拋投。施工時,對于近岸區域大船無法拋投的部位,采用小船進行拋投,小船也無法拋投的部位,采用搭投跳板方式拋填。橫向20m斷面拋投完成后,定位船移到下一個橫向20m斷面,依次進行。
8、拋投后測量
每一道拋投工序結束后,進行水下測量,采用SDH-13D水下測深儀,輔以測桿、鉛魚式垂球,準確測定拋投結果,按測量結果,如質量不合格則補拋,保證每一施工網格滿足設計要求。
結束語:對于拋石施工的方法有很多種,此方法只供于參考,每個地方根據地方河道水情進行更改調整。
